雅礱江孟底溝水電站主體工程正式開建
12月7日,雅礱江流域在建裝機規模最大水電站孟底溝項目主體工程正式開工建設,該電站總裝機容量2400兆瓦,是目前國內在建最大的水電工程之一。
雅礱江孟底溝水電站效果圖。中國電建成都院供圖
孟底溝水電站項目位于四川省甘孜州與涼山州交界的雅礱江干流上,是雅礱江中游兩河口至卡拉河段水電規劃的第五級水電站。電站由擋水建筑物、泄洪建筑物及引水發電系統組成,采用混凝土雙曲拱壩,最大壩高198米,工程籌建期18個月,準備期22個月,主體工程施工期74個月,總工期108個月。
2021年9月,孟底溝水電站項目前期工程開工。經2年多前期建設,完成了對外交通、場內交通及溝水處理等工程。孟底溝水電站項目由雅礱江流域水電開發有限公司投資開發,工程總投資約348億元。
雅礱江孟底溝水電站主體工程開建儀式現場。中國電建成都院供圖
據了解,孟底溝水電站項目規劃設計歷經20年。“2002年開始進行雅礱江中游(兩河口~卡拉河段)水電規劃工作;2011年編制完成電站預可行性研究報告;2012年開展可研階段勘測設計工作,持續開展三輪設計優化,于2020年完成可行性研究報告;2021年孟底溝水電站項目核準建設。”中國電建集團成都勘測設計研究院有限公司孟底溝項目設計負責人唐忠敏稱,該工程地質條件復雜,施工組織設計難度大。另外,壩址區兩岸地形陡峻,大壩基礎發育多條斷層和蝕變巖帶,大壩基礎處理方案和混凝土澆筑方案是重點研究內容之一。
電站建成后,年發電量104億千瓦時,每年可節約原煤459萬噸,是我國大幅降低碳排放強度重要組成措施。將對鞏固沿江地區脫貧攻堅成果,助推鄉村振興戰略,推動能源產業實現高質量發展提供有力保障。
版權聲明:凡注明“來源:中國西藏網”或“中國西藏網文”的所有作品,版權歸高原(北京)文化傳播有限公司。任何媒體轉載、摘編、引用,須注明來源中國西藏網和署著作者名,否則將追究相關法律責任。
-
國內在建最高雙曲拱壩提前完成年度澆筑目標

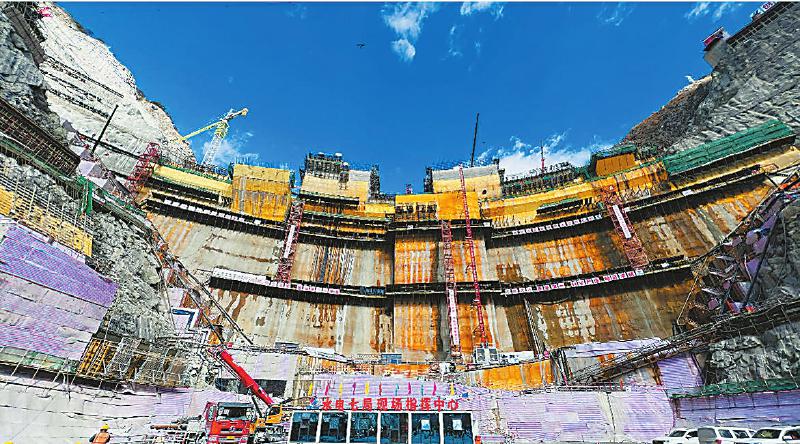

11月5日,記者從國內在建最高雙曲拱壩——葉巴灘水電站獲悉,目前該電站16號壩段混凝土澆筑至2771米高程,提前完成年度澆筑目標,為2025年底首臺機組投產發電奠定基礎。[詳細] -

世界級高壩——雙江口水電站大壩填筑至百米高度
位于四川省阿壩州的世界級高壩——雙江口水電站大壩5月5日填筑至百米高度,標志著工程進入全面攻堅、大干快干階段。[詳細] -

四川巴塘水電站大壩主體填筑達到壩頂高程
12月20日,位于四川甘孜州巴塘縣金沙江畔的巴塘水電站建設工地,隨著最后一層瀝青混凝土心墻的施工完成,由中國安能第三工程局承建的大壩主體填筑到達壩頂高程。[詳細]
