      杭紹甬高速杭紹段項目首條500kV高壓線遷改工作啟動

      發布時間:2022-03-13 13:40:00來源: 人民網-浙江頻道

        3月9日13時,500kV蕭蘭蕭亭高壓線路正式拉閘停電。這標志著浙江省交通集團杭紹甬高速杭紹段項目首條500kV高壓線遷改工作正式啟動。

        遷改施工現場,經過施工人員的緊張作業,一座座鐵塔拔地而起。現場負責人介紹,500kV蕭蘭蕭亭高壓線橫跨杭州蕭山和紹興柯橋兩個地區,共有兩段需要遷改,需完成6基鐵塔組立、架線以及6基老塔拆除工作。

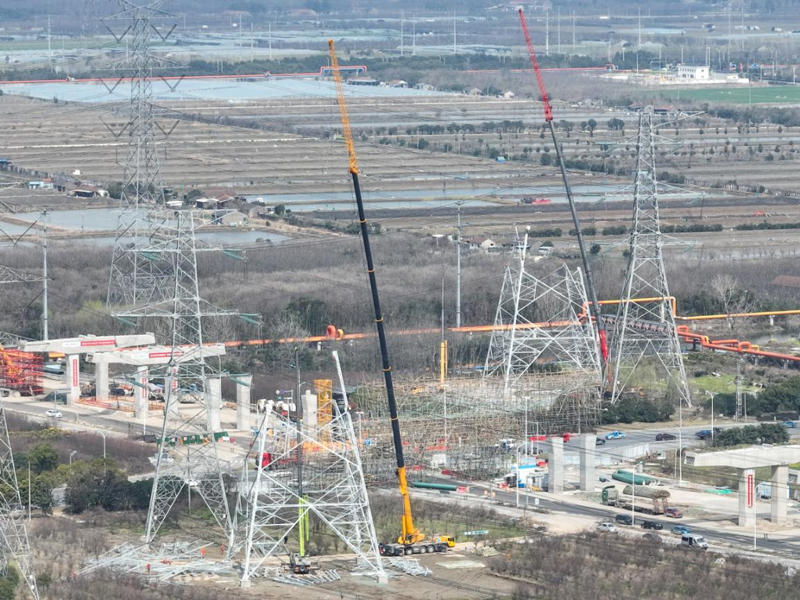

      施工現場圖。賈鑫超攝

        為確保項目能夠順利進場施工,完成政策處理工作是前置條件,房屋拆遷、管線遷改是重要環節。據悉,杭紹甬高速杭紹段項目全線需遷改的35kV以上高壓線達28處,房屋拆遷514處;涉及電力、燃氣、通訊、給排水、國防光纜等管線遷改421處,管線數量多、施工環境復雜。其中,500kV超高壓電力遷改有4處,蕭蘭蕭亭線超高壓電力線便是一塊“硬骨頭”。由于500kV高壓線的停電計劃是由華東電網統一安排,不僅時間緊迫,而且存在電壓等級高、停電影響大、技術方案難、施工周期長、實施任務重、需協調單位多等問題,能否順利遷改成為制約項目順利推進的瓶頸。

        為圓滿完成遷改任務,確保馬鞍2號橋正常施工,項目指揮部與參建單位克服工期緊、征地難、施工難度大、疫情防控形勢嚴峻等困難,在供電公司和當地政府的大力支持下,統籌謀劃,制定周密詳細的遷改施工方案。最終,在各方的共同努力下,成功爭取到停電施工窗口期。

        相關負責人表示,此次杭紹甬高速杭紹段項目首條500kV高壓線的遷改,是全線管線遷改的一個重大突破,標志著項目全線首條、等級最高的500kV高壓線遷改施工正式拉開序幕,為順利實現項目如期通車目標奠定了堅實基礎。(劉亦薦、賈鑫超、祝金峰、汪璐瑤)

      (責編: 李文治)

      版權聲明:凡注明“來源:中國西藏網”或“中國西藏網文”的所有作品,版權歸高原(北京)文化傳播有限公司。任何媒體轉載、摘編、引用,須注明來源中國西藏網和署著作者名,否則將追究相關法律責任。

      主站蜘蛛池模板: 又大又紧又粉嫩18p少妇 | 午夜网站免费版在线观看| 中文字幕激情视频| 天海翼一区二区三区四区| 久久亚洲精品无码aⅴ大香| 欧美日韩国产va另类| 动漫成人在线观看| 麻豆md国产在线观看| 国产麻豆精品手机在线观看| 中文字幕久久久久一区| 最近最新2019中文字幕4| 亚洲综合精品伊人久久| 美女尿口扒开图片免费| 国产性猛交xx乱| 91久久大香伊蕉在人线| 小婷的性放荡日记h交| 久久亚洲精品无码| 欧美a级黄色片| 亚洲短视频在线观看| 精品午夜一区二区三区在线观看| 国产免费拔擦拔擦8x| jizzjizz丝袜老师| 在线精品91青草国产在线观看| 中国少妇无码专区| 日本红怡院亚洲红怡院最新| 亚洲人成在线播放网站岛国| 波多野结衣作品大全| 免费黄色网址入口| 色婷婷久久综合中文网站| 国产成人十八黄网片| 毛片手机在线观看| 国内精品影院久久久久| www..com黄| 成人中文字幕在线| 久久久久夜夜夜精品国产| 校园春色国产精品| 亚洲欧洲久久久精品| 爱情岛论坛亚洲品质自拍视频 | 精品国产自在久久| 国产亚洲美女精品久久| 激情综合网婷婷|
